Remont łazienki krok po kroku: kolejność prac, czas trwania i budżet w 2026

Łazienka w trakcie remontu po skuciu płytek, z nowymi rurami i puszkami

Remont łazienki w bloku trwa zwykle od trzech do sześciu tygodni i angażuje kilku fachowców: hydraulika, elektryka, glazurnika, czasem stolarza. Najwięcej problemów nie wynika z jakości ich pracy, tylko z kolejności. Płytki zamówione za późno, bateria podtynkowa kupiona po tynkowaniu, brak gniazdka przy lustrze, który wychodzi po fugowaniu. Ten tekst układa remont w etapy, z czasem trwania i tym, co trzeba zdecydować przed każdym z nich.

Etap 0. Decyzje przed pierwszym uderzeniem młotka

Plan łazienki z wymiarami i próbki płytek na stole
Zanim ktoś weźmie młot: plan z wymiarami i wybrane płytki, armatura i ceramika.

Przed rozpoczęciem prac trzeba mieć zamknięty projekt łazienki, nawet prosty rysunek z wymiarami. Na nim: wanna czy prysznic, gdzie WC (podwieszane czy kompaktowe), szafka z umywalką i jej szerokość, pralka, grzejnik, oświetlenie, gniazdka. Do tego wybór płytek, armatury, ceramiki i drzwi. Wiele z tych rzeczy ma termin dostawy od kilku dni do kilku tygodni, a fachowiec nie zacznie instalacji, dopóki nie wie, jaka będzie bateria podtynkowa i gdzie stanie umywalka.

  • Płytki: z zapasem ok. 10%, z jednej partii.
  • Bateria podtynkowa lub stelaż WC: przed instalacjami.
  • Odpływ liniowy lub brodzik: przed wylewką i hydroizolacją.
  • Mebel pod umywalkę: przed rozmieszczeniem podejść wody i odpływu.
  • Oświetlenie i lustro: przed elektryką.

Plan etapów

EtapKtoOrientacyjny czas
Demontaż i skuwanieekipa remontowa1–2 dni
Instalacje wodne i kanalizacyjnehydraulik1–3 dni
Instalacja elektryczna, wentylatorelektryk1 dzień
Tynki, wyrównanie ścian, zabudowy g-k, stelaż WCekipa remontowa2–5 dni plus schnięcie
Wylewka lub wyrównanie posadzki ze spadkiemekipa1 dzień plus schnięcie (często tygodnie)
Hydroizolacja, próba wodnaglazurnik2 dni
Płytki ściany i podłogaglazurnik4–8 dni
Fugowanie, silikonyglazurnik1–2 dni
Malowanie sufitu i ścian bez płytekekipa1–2 dni
Biały montaż: WC, umywalka, baterie, kabina, meblehydraulik, ekipa1–2 dni
Osprzęt elektryczny, lustro, lampyelektrykpół dnia

Czasy dotyczą typowej łazienki 4–6 m² w bloku i nie obejmują przerw technologicznych na schnięcie, które potrafią wydłużyć całość o kilka tygodni, zwłaszcza po nowej wylewce cementowej.

Etap 1. Demontaż i skuwanie

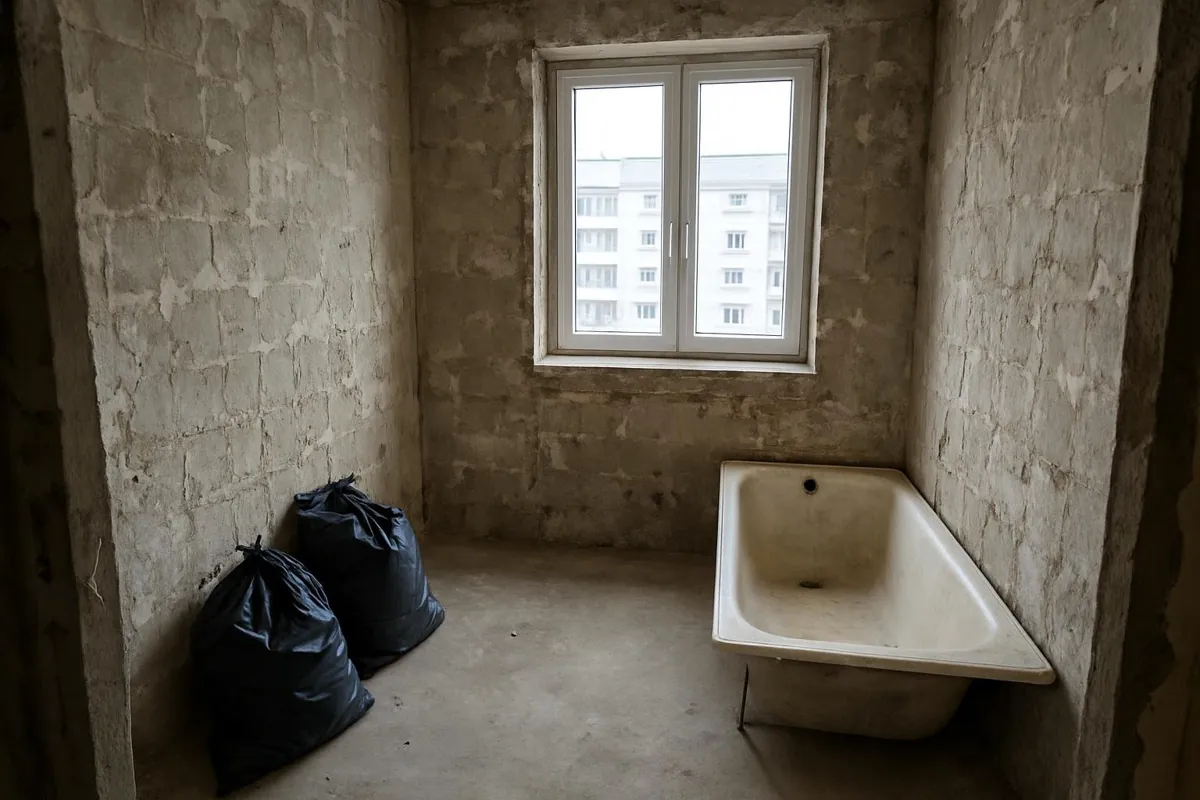

Łazienka po skuciu starych płytek i demontażu wanny
Skuwanie to dzień lub dwa hałasu i kilkanaście worków gruzu.

Przed skuwaniem zakręca się wodę na pionie, odłącza prąd w łazience i zabezpiecza resztę mieszkania folią na drzwiach. Skuwanie płytek i tynku to najgłośniejszy etap całego remontu, więc warto uprzedzić sąsiadów i trzymać się godzin z regulaminu budynku. Gruz wynosi się w workach, a wywóz kontenerem lub big-bagiem trzeba zamówić z wyprzedzeniem. Przy pionie zostawia się stare rury do czasu podłączenia nowych.

Etap 2. Instalacje

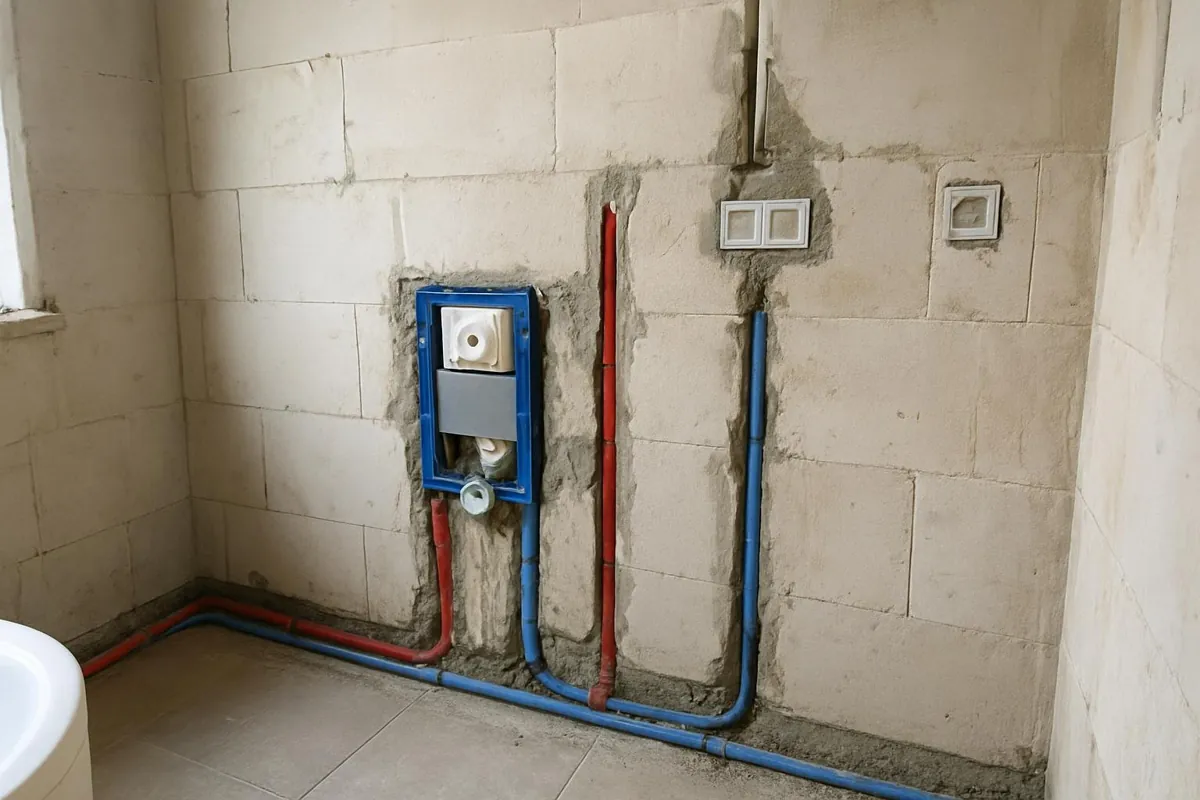

Nowe instalacje w łazience przed tynkowaniem: bateria podtynkowa i puszki
Instalacje przed tynkiem. Później każda zmiana to kucie nowych płytek.

Hydraulik prowadzi nowe podejścia wody do umywalki, prysznica, WC i pralki, montuje baterię podtynkową i stelaż WC, a także kanalizację ze spadkami. Elektryk doprowadza przewody do oświetlenia, lustra, gniazda przy umywalce, wentylatora i ewentualnej maty grzewczej, z ochroną różnicowoprądową. W łazience obowiązują strefy, w których dopuszcza się określony osprzęt i stopień szczelności. To elektryk dobiera położenie gniazd i lamp do stref. Wszystkie instalacje warto sfotografować z miarką przed zakryciem.

Etap 3. Ściany, zabudowy, posadzka

Po instalacjach przychodzą tynki lub wyrównanie ścian, zabudowa pionu i stelaża płytami, posadzka ze spadkiem do odpływu. Ściany pod płytki mają być równe i nośne. Glazurnik położy płytki na krzywej ścianie, ale fugi i narożniki to pokażą. Nowa wylewka cementowa musi wyschnąć przed hydroizolacją, co bywa najdłuższą przerwą w całym remoncie. Przy małych łazienkach często wybiera się szybkoschnące zaprawy i masy wyrównujące, które skracają ten czas do dni.

Etap 4. Hydroizolacja i płytki

Hydroizolacja w strefach mokrych, taśmy w narożnikach, mankiety na rurach, kołnierz odpływu, potem próba wodna. Dopiero na sprawdzoną izolację idą płytki: najczęściej najpierw ściany, potem podłoga, choć część glazurników zaczyna od podłogi. Ważne, żeby plan układu płytek był ustalony wcześniej: gdzie wypadną fugi, jak płytki spotkają się z wnęką, odpływem i baterią.

Etap 5. Biały montaż i wykończenie

Gotowa mała łazienka po remoncie
Efekt końcowy to suma kilkunastu dobrze wykonanych etapów.

Po fugowaniu i silikonach montuje się WC, umywalkę z szafką, baterie, kabinę lub ściankę, grzejnik, lustro, lampy i osprzęt elektryczny. Sufit maluje się farbą do pomieszczeń wilgotnych przed białym montażem albo zaraz po fugowaniu. Na końcu sprawdza się wszystkie połączenia pod kątem przecieków, działanie wentylatora i szczelność silikonów.

Jak wybrać ekipę i umowę

Remont łazienki to praca kilku branż, więc dobrze, gdy jedna osoba koordynuje całość i odpowiada za kolejność. Przed podpisaniem umowy warto obejrzeć wcześniejsze realizacje, najlepiej na żywo, i zapytać o hydroizolację, próbę wodną i sposób rozliczenia. Umowa na piśmie powinna zawierać zakres prac, materiały (kto kupuje), terminy, wynagrodzenie i sposób płatności po etapach, a także rękojmię i warunki odbioru. Zaliczka na materiały jest normalna, ale płacenie z góry za całą robociznę już nie.

Odbiór prac

  • Fugi równe, bez szczelin, silikony ciągłe, bez pęcherzy.
  • Płytki bez głuchych miejsc przy opukiwaniu, krawędzie na równi.
  • Spadek do odpływu, bez kałuż po prysznicu.
  • Szczelne połączenia pod umywalką, przy WC, przy baterii.
  • Działający wentylator i oświetlenie, gniazda z ochroną różnicowoprądową.
  • Dostęp do zaworów i wodomierzy przez rewizje.

Wady zgłaszane przy odbiorze zapisuje się w protokole, a ich usunięcie jest warunkiem zapłaty ostatniej transzy. Po odbiorze obowiązuje rękojmia wykonawcy.

Gdzie można zaoszczędzić, a gdzie nie

Oszczędzać można na płytkach poza strefą mokrą (farba do łazienek zamiast płytek do sufitu), na formacie płytek i układzie, na meblach z gotowej linii zamiast na wymiar. Nie warto oszczędzać na hydroizolacji, armaturze podtynkowej, stelażu WC i wentylacji. Te elementy są schowane w ścianach, a ich wymiana oznacza skuwanie nowej łazienki.

Budżet w 2026 roku

PozycjaOrientacyjnie
Robocizna całej łazienki 4–6 m² (Warszawa i okolice)najczęściej ok. 12–25 tys. zł
Hydroizolacjaok. 40–90 zł/m²
Płytki ścienne, robociznaok. 140–210 zł/m²
Płytki podłogowe, robociznaok. 110–180 zł/m²
Materiały wykończeniowe (płytki, ceramika, armatura, meble)od kilku do kilkudziesięciu tysięcy złotych, zależnie od standardu

Stawki pochodzą z cenników wykonawców publikowanych na 2026 rok. Duży rozrzut wynika z regionu, wielkości łazienki i standardu. Najdroższe w robociźnie są duże formaty płytek, zabudowy z wnękami, odpływy liniowe i baterie podtynkowe. Rezerwa na nieprzewidziane prace, np. wymianę zawilgoconego tynku albo przeróbkę pionu, to rozsądne kilka do kilkunastu procent budżetu.

Remont, kiedy w mieszkaniu jest jedna łazienka

To najtrudniejsza część logistyki. Przez kilka tygodni nie ma prysznica, a przez część czasu także WC. Pomaga ustalenie z ekipą, że WC zostaje podłączone tak długo, jak się da, i wraca jako pierwsze po płytkach. Na czas bez prysznica część osób korzysta z siłowni, basenu lub rodziny. Przy dobrze zaplanowanym remoncie okres bez WC skraca się do kilku dni. Przy źle zaplanowanym ciągnie się tygodniami, bo każdy fachowiec czeka na poprzedniego.
