Ile schnie tynk: gipsowy, cementowo-wapienny i maszynowy
„Ile schnie tynk?” Uczciwa odpowiedź brzmi: zależy. Tyle że z takiej odpowiedzi nie ułożysz harmonogramu remontu, a glazurnik i malarz chcą znać konkretną datę. Na szczęście są reguły, które sprawdzają się na większości budów, i proste testy, które pozwalają nie zgadywać.
Reguły, od których się zaczyna
| Rodzaj tynku | Reguła praktyczna | Warstwa 1,5 cm, dobre warunki |
|---|---|---|
| Gipsowy (ręczny lub maszynowy) | ok. 1 doba na każdy milimetr grubości | ok. 2 tygodnie |
| Cementowo-wapienny | ok. 1 tydzień na każdy centymetr grubości | 2–3 tygodnie, do malowania często dłużej |
| Cementowy | podobnie jak cementowo-wapienny | 2–4 tygodnie |
To przeliczniki stosowane przez wykonawców, nie gwarancja. Producent każdej zaprawy podaje w karcie technicznej własne czasy i to one są wiążące, szczególnie przy reklamacji. „Dobre warunki” oznaczają temperaturę ok. 15–25°C i regularne wietrzenie.
Warto rozróżnić dwie rzeczy. Tynk gipsowy wiąże w kilka godzin (twardnieje), ale schnie, czyli oddaje wodę, znacznie dłużej. Tynk cementowo-wapienny przez pierwsze dni potrzebuje wręcz wilgoci, żeby dobrze związać, i dopiero potem powinien schnąć.
Co wydłuża schnięcie

Grubość. Tynk 2,5 cm w krzywym narożniku schnie wyraźnie dłużej niż 1 cm na środku ściany. Dlatego narożniki, ościeża okien i dół ściany przy podłodze są ostatnie.
Temperatura. Poniżej ok. 10°C schnięcie bardzo zwalnia. Zimą w budynku bez ogrzewania tynk potrafi stać mokry tygodniami, a przy przymrozku tynk cementowo-wapienny może nawet zostać uszkodzony.
Wilgotność w budynku. W nowym domu, gdzie świeże są też wylewki, woda z podłóg i ścian paruje jednocześnie. Powietrze jest nasycone i nic nie chce schnąć.
Podłoże. Beton komórkowy, silikaty, ceramika i żelbet chłoną wodę różnie, więc nawet ten sam tynk schnie na nich w innym tempie.
Wietrzenie, nie suszenie na siłę

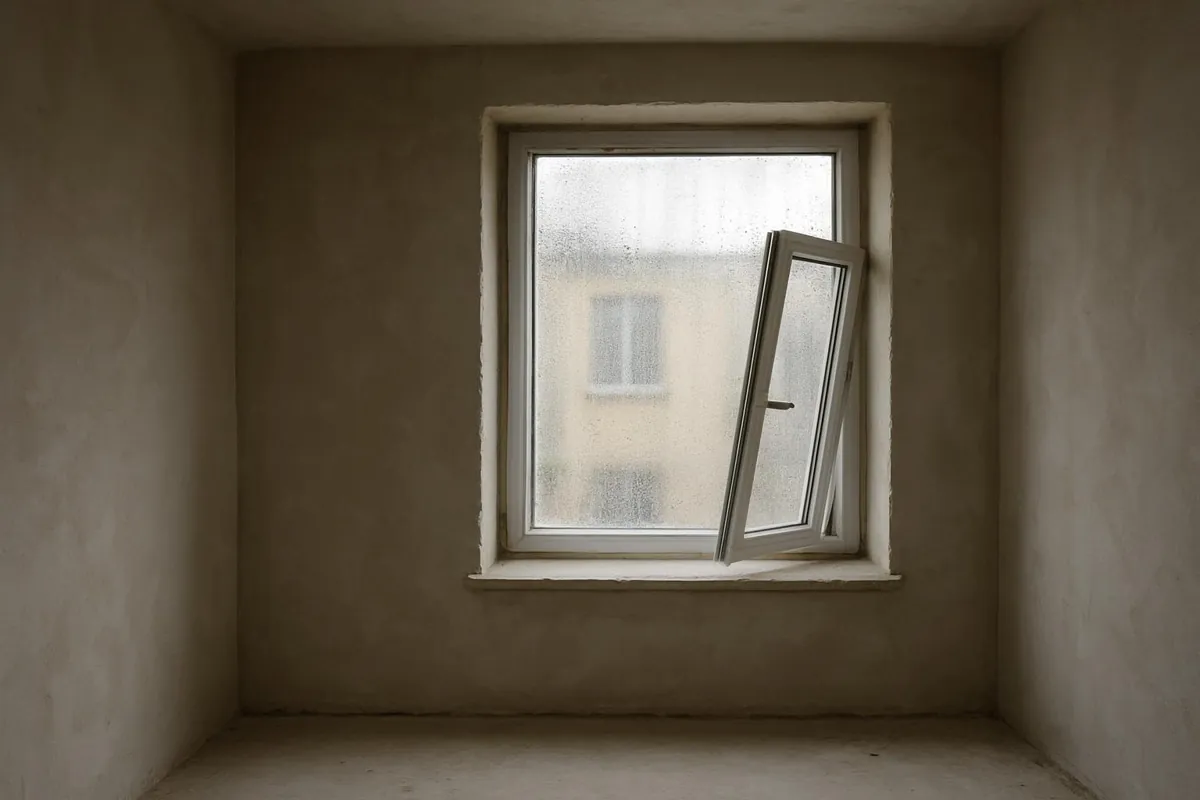

Woda z tynku musi gdzieś odparować. Jeśli okna są zamknięte, osiada na szybach jako para i spływa po parapetach. Najlepiej działa wietrzenie kilka razy dziennie krótko i szeroko, przez 10–15 minut przy otwartych na oścież oknach, zamiast okien stale uchylonych.
Nagrzewnica skierowana prosto na ścianę albo mocne słońce przez szybę wysuszają tylko powierzchnię. Wierzch twardnieje, środek zostaje mokry, a skutkiem bywają rysy skurczowe i odspojenia. Jeśli trzeba dogrzewać (np. jesienią), lepiej podnieść temperaturę w całym pomieszczeniu i włączyć osuszacz powietrza, niż grzać jedną ścianę.
Skąd wiedzieć, że ściana już wyschła
Najprostszy sygnał to kolor. Suchy tynk gipsowy jest jasny i jednolity. Ciemniejsze plamy, zwłaszcza w narożnikach i przy podłodze, oznaczają wilgoć.

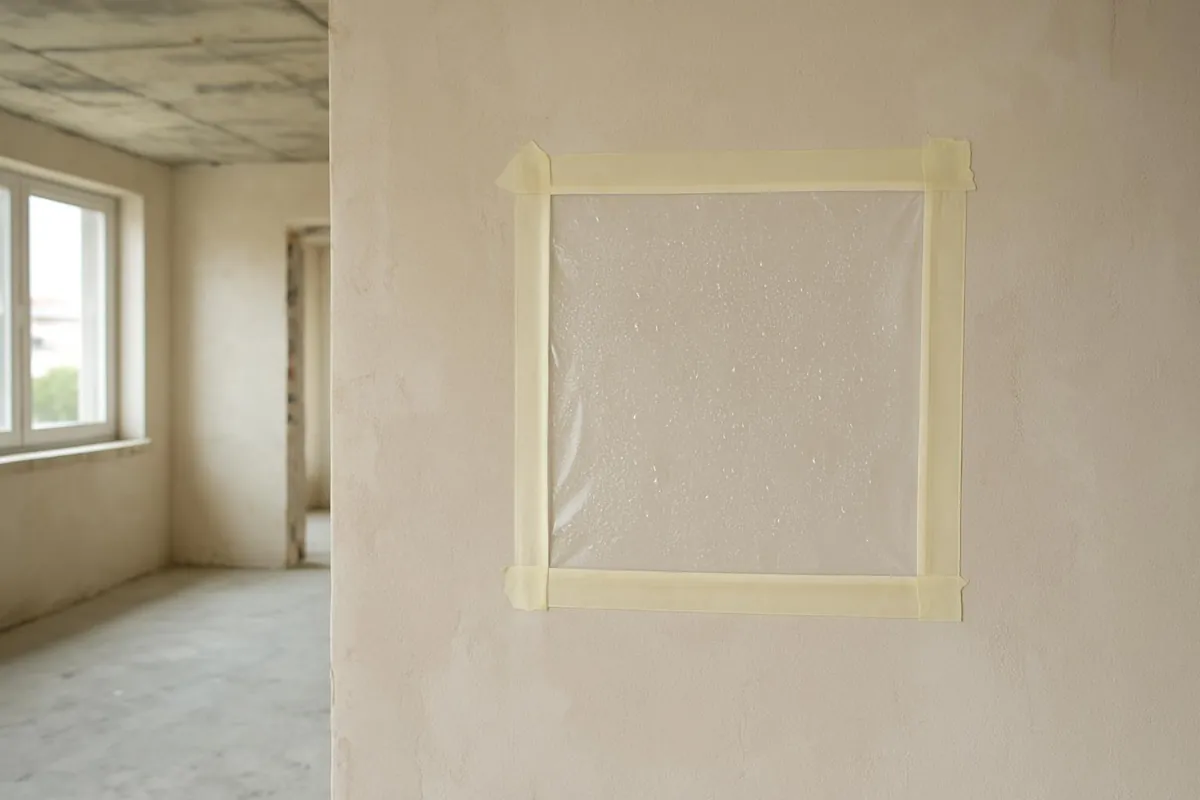

Pewniejszy jest test folią. Przyklej taśmą malarską do ściany kwadrat przezroczystej folii, mniej więcej 50 × 50 cm, dokładnie na wszystkich krawędziach. Zostaw na noc. Jeśli rano pod folią są skropliny albo tynk pod nią jest ciemniejszy, na malowanie czy płytki jest za wcześnie.

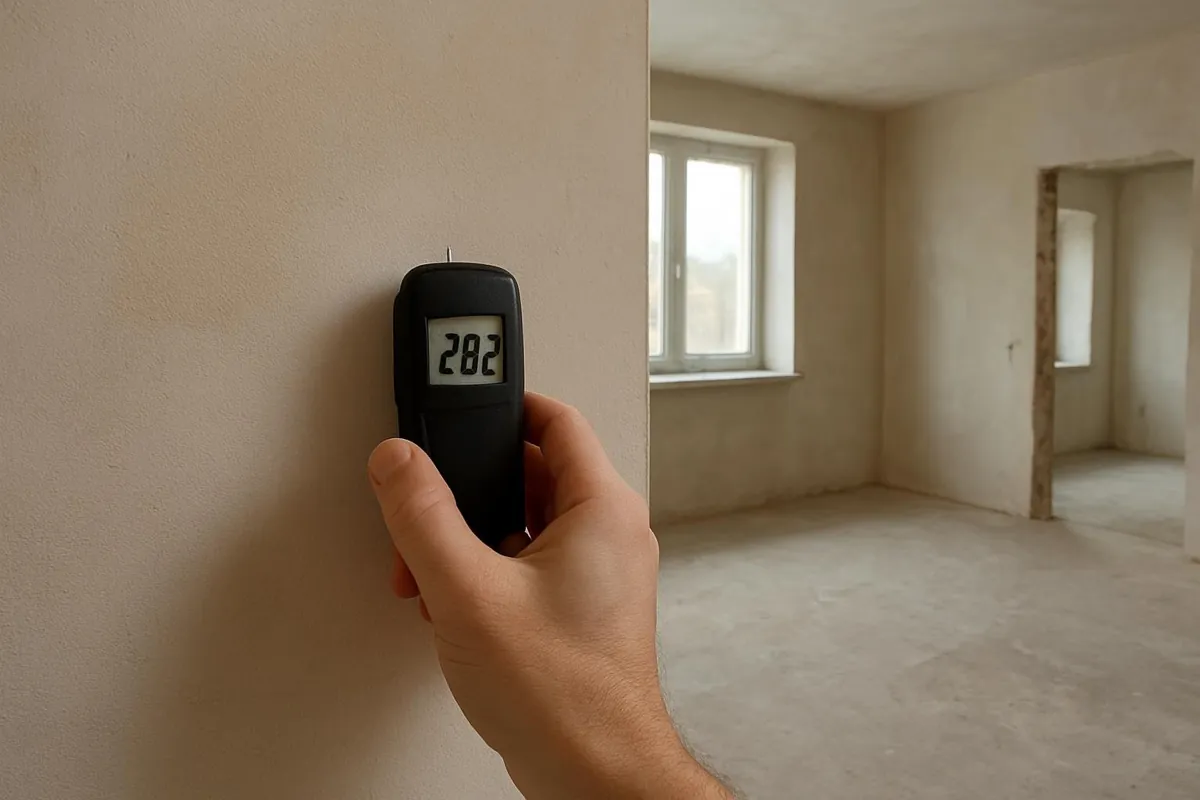

Najdokładniejszy jest wilgotnościomierz. Proste modele kosztują od ok. 50 zł, lepsze kilkaset. Przy kosztownych pracach (drogie płytki, tapeta, farba lateksowa) to bardzo dobrze wydane pieniądze. Producenci klejów i farb podają w kartach technicznych, jaka wilgotność podłoża jest dopuszczalna. Warto porównać z nią wynik pomiaru.
Kiedy następne prace
| Praca | Na tynku gipsowym | Na tynku cementowo-wapiennym |
|---|---|---|
| Gładź | po wyschnięciu, po gruntowaniu | po wyschnięciu, zwykle nie wcześniej niż po 2–4 tygodniach |
| Malowanie | na suchą, zagruntowaną ścianę | zwykle po kilku tygodniach, farbą do podłoży mineralnych |
| Płytki | według zaleceń producenta kleju, z gruntem, w strefach mokrych z hydroizolacją | na suchy tynk |
| Tapeta | tylko na całkowicie suchą ścianę | tylko na całkowicie suchą ścianę |
Tapeta na wilgotnej ścianie to prawie pewna pleśń pod spodem, bo papier lub flizelina odcinają wilgoci drogę. Tu lepiej poczekać tydzień dłużej.
Sufit schnie inaczej niż ściana
Na suficie tynk jest zwykle cieńszy, często 5–10 mm, więc teoretycznie schnie szybciej. W praktyce ciepłe, wilgotne powietrze zbiera się pod sufitem i odparowanie bywa wolniejsze niż na ścianie przy oknie. Szczególnie w małych pomieszczeniach bez okna, jak łazienka czy przedpokój. Tam wietrzenie przez drzwi niewiele daje i najlepiej działa osuszacz.
Tynk maszynowy a ręczny
Tynk maszynowy gipsowy nakłada się zwykle jedną warstwą o grubości ok. 10–15 mm, równo na całej ścianie, i schnie dość przewidywalnie. Tynk ręczny bywa nakładany w kilku podejściach i w różnej grubości, zwłaszcza na krzywych ścianach starych budynków. Miejsca, gdzie poszło 3 cm, będą mokre jeszcze długo po tym, jak reszta ściany wyschnie. Przy harmonogramie licz czas według najgrubszego miejsca, nie średniej.
Tynk gipsowy w łazience i kuchni
Gips w łazience to temat sporów. Tynk gipsowy jest dopuszczalny w łazienkach mieszkaniowych, ale w strefie prysznica i przy wannie musi dostać pełną hydroizolację pod płytkami. Ważne jest też to, żeby przed hydroizolacją był naprawdę suchy. Zamknięcie wilgotnego gipsu pod folią w płynie i płytkami to proszenie się o odspojenia. W kuchni nad blatem, gdzie ściana nie jest stale mokra, gips sprawdza się bez problemu.
Wylewki i ogrzewanie podłogowe w tym samym czasie
Często tynki i wylewki robi się w odstępie kilku dni. Wylewka cementowa grubości 5 cm potrzebuje ok. miesiąca, żeby wyschnąć, i przez ten czas oddaje do powietrza mnóstwo wody. To spowalnia schnięcie tynków w całym domu. Jeśli w podłodze jest ogrzewanie podłogowe, wygrzewanie wylewki według programu producenta przyspiesza też schnięcie ścian. Uruchomienie podłogówki „na pełną moc” od razu może jednak popękać wylewkę, więc trzymaj się programu.
Dwa harmonogramy na ten sam pokój
Pokój 15 m² w bloku, tynk gipsowy maszynowy, średnia grubość 1,5 cm.
| Etap | Maj, okna otwierane codziennie | Listopad, bez ogrzewania |
|---|---|---|
| Tynkowanie | dzień 1 | dzień 1 |
| Ściana sucha (test folią) | ok. dzień 14 | ok. dzień 30, nieraz więcej |
| Gładź i szlifowanie | dni 15–18 | dni 31–35 |
| Grunt i malowanie | dni 19–20 | dni 36–38 |
Różnica to prawie trzy tygodnie dla jednego pokoju. Dlatego jeśli masz wpływ na termin, tynki najlepiej planować na wiosnę lub lato, a jesienią zadbać przynajmniej o ogrzewanie i osuszacz.
Dwie wątpliwości na koniec
Czy można przyspieszyć schnięcie osuszaczem?
Tak, i to jedna z najlepszych metod. Osuszacz kondensacyjny w zamkniętym pomieszczeniu wyciąga z powietrza kilka, kilkanaście litrów wody na dobę. Ściana schnie równomiernie, bez przegrzewania powierzchni.
Tynk popękał po wyschnięciu. Czy to wina schnięcia?
Często tak. Drobne rysy skurczowe pojawiają się przy zbyt szybkim wysychaniu (słońce, przeciąg, nagrzewnica) albo przy za grubej warstwie nałożonej naraz. Rysy wzdłuż łączeń różnych materiałów, np. ściany z betonu komórkowego i żelbetowego słupa, to zwykle brak siatki na styku. Takie rysy przed gładzią poszerza się, wypełnia i zbroi siatką.
